【武汉地铁前川线施工进度 武汉地铁前川线二期最新进展】武汉地铁前川线
武汉轨道交通前川线工程为7号线北延线 , 线路走向自黄陂前川往金银湖,沿线串联了前川城区、横店、盘龙城、金银湖片区 。线路全长36.4km,设站10座,其中高架站4座,地下站6座 。
前川线一期已开通 , 前川线二期在建设中 。

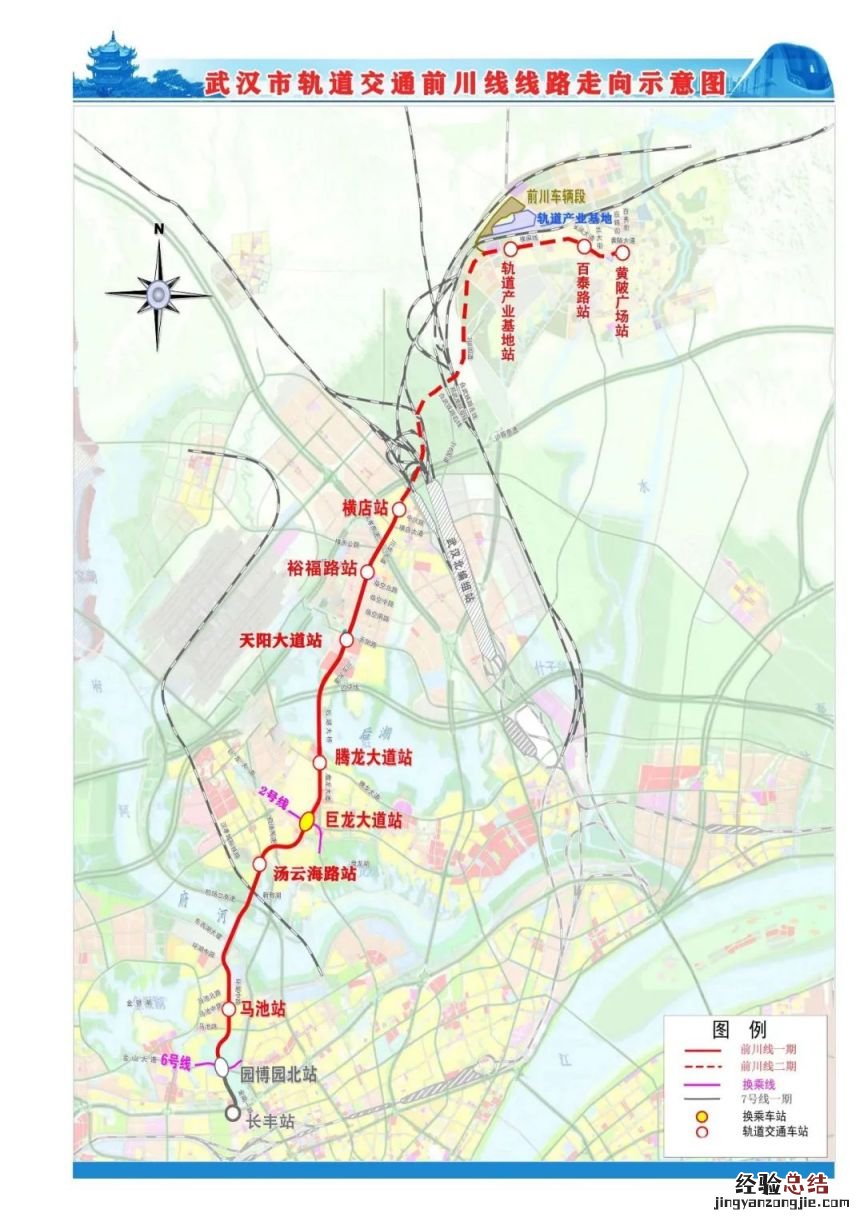

?。ㄒ唬┪浜汗斓澜煌ㄇ按ㄏ吖こ痰哪舛ㄕ久缦拢?
前川线一期(已开通):1、横店站2、裕福路站3、天阳大道站4、腾龙大道站5、巨龙大道站6、汤云海路站7、马池站
前川线二期(建设中):1、黄陂广场站2、百泰路站3、轨道产业基地站

文章插图
?。ǘ┣按ㄏ叨谙喙匦畔?
更新于2023年1月5日:前川线二期工程余横区间、出入线穿越多处既有铁路和规划铁路 。余横区间设计成果于2020年已报铁路部门审批,批复意见目前还在等待中,通车时间以获得铁路部门批复意见后另行确定 。
